設計から竣工まで
Flow

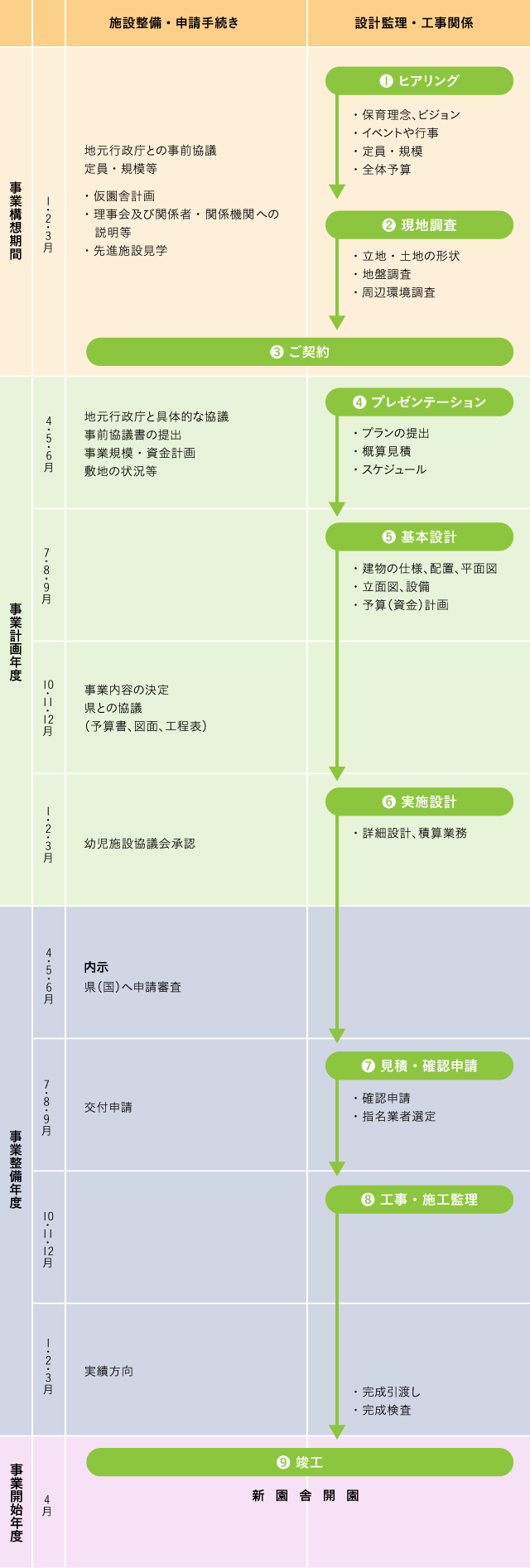

保育園舎ができるまでの流れは概ね下記の通りとなります。また、開発許可や建築許可が必要な場合は下記スケジュ-ルにプラス3か月から半年となり、通常で期間は約2年~3年程度かかります。
